PVC外墙挂板,千万别 “漏” 了这些!

PVC 制品以其化学性能稳定、轻质易加工等种种优势,在欧美国家早已进入千家万户。比如,在北欧家居装饰中,人们并不推崇实木地板、天然石材之类,而是大量使用PVC地板、PVC外墙挂板、PVC 注塑的各种装饰造型,因为优质的PVC制品不但无毒无味,而且色彩丰富、性能稳定、轻便易加工,造型多变、造价低廉,房八斗更推荐使用。
PVC 外墙挂板是建筑装修材料的一次革新, 由经过独特工艺处理的聚氯乙烯(PVC)制成,适合于别墅、小区多层、厂房、旧楼改造等多种建筑形式。外墙挂板线条清晰,外型简洁明快,极富现代感,具有优越的耐候性能。
PVC 外墙挂板可采用仿木、仿石纹理等设计,也有多种不同的颜色及质感呈现,PVC外墙系列挂板可以搭配使用,也可以配合其他外墙装饰材料,如文化石、装饰砖等,在不同部位使用,构成匠心独运、变化多端的风格组合。

PVC 外墙挂板采用了高效、长效抗紫外线稳定剂组成的特殊复合材料,耐老化、抗辐射,可以抗御各种恶劣气候,大大延长了使用年限。

PVC 外墙挂板具有良好的韧性和耐钉性,可以任意裁剪,弯曲变化造型,不易脆裂,不易刮损。耐酸碱的腐蚀和水汽的侵蚀,导热系数低,自熄阻燃,防火达到B1级。

PVC 外墙挂板安装工艺简单快捷,全干式作业,牢固可靠,省工省时,缩短了工期,大大降低了安装成本。

PVC 外墙挂板克服了传统建筑平面呆板、外墙瓷砖线条频密复杂的缺点,特别是在旧楼外立面改造项目中,可做到在不铲除原有外立面的情况下直接施工,加快了施工进度,有效降低了工程造价。

起始条:用于固定第一张外墙挂板,它的底面与基准线重合,大多位于瓷砖、文化石与挂板交接处。
J 型条:用于外墙挂板的收边,常用于门、窗套四周或斜山墙周边的收边。
收口条:用于固定最后一张外墙挂板,常用于屋檐下、女儿墙顶、窗套下边固定挂板。
外转角:用于外墙阳角处的包边,做为挂板在此处的收边。
内转角:用于外墙阴角处的包边,做为挂板在此处的收边。
连接条:用于两片挂板水平连接,做为挂板的收边。

铁锤(羊角锤)、细齿直刀锯、卷尺,直角尺、壁纸刀、铁剪子、墨斗盒、水平仪、手提式理石锯、电锤,手枪电钻、2 米长铝合金靠尺、胶枪等。
大头钢钉:镀锌水泥钢钉、射钉等坚硬的耐蚀钉,硬度 HRC50~55。要求钉头直径不低于Φ 8mm,以防脱出挂板钉孔。直接将挂板钉在墙面的钢钉长度不小于 25mm,深入墙内长度不小于 20mm。钉杆部分直径以Φ 3.2 mm~Φ 3.5 mm为宜。
自攻螺钉:可以采用大头自攻螺钉。螺钉头直径不小于Φ 8mm 螺钉杆为M4×20mm。螺钉头部与挂板之间留 0.5~1mm 间隙,不得将螺钉拧紧不留间隙。
膨胀螺钉:遇有钢钉及射钉都无法钉入的坚硬墙面,可以采用膨胀螺栓固定。

● 外墙表面平整,架子眼等孔洞要堵实抹平,做保温的墙面也要平整。
● 水泥砂浆建议比例为 1:3,抹灰厚度在 10mm~20mm 左右。当要求抹灰层具有防水防潮功能时,应采用防水砂浆。
● 外墙挂板具有局部防水功能,要求与挂板接触的墙面、门窗套、腰线等部位均不能向室内渗漏雨水。
● 底部瓷砖、文化石等已经完活,阳台护栏、阳台防水及斜屋面瓦(与挂板接触部分)应预先完活,外墙预埋件、墙面通电、通水通风口等预留洞口预先完活,外墙涂料及屋面防水工程已经完活。
● 如果是进行旧房装修,安装之前要彻底清除安装表面,在门窗四周及其它地方重新填充以防受潮,并填实所有的缝隙保证房屋良好的密封效果。
● 施工应在气温 0℃以上,风力五级以下进行,雷雨、风雪天气不得施工。

● 相邻两钉之间的距离不应大于 400mm。

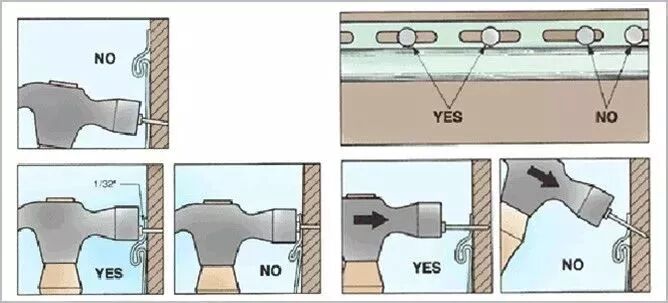

● 固定挂板时,将钉钉在挂板钉孔的中心位置,不得在无钉孔的板面钉钉,以防板面因无伸缩空间而凸起变形。所有的挂板不能钉得太紧,挂板与钉头之间留 1mm 左右的间距。安完挂板,用手检查,以挂板能在钉的左右稍微窜动为宜。
● 垂直安装挂板时,挂板最上边的第一个钉要钉在钉孔的顶部,其他的钉均钉在钉孔的中心。
● 钢钉应垂直钉入墙面,若歪斜会造成挂板走形或翘曲。

● 从底部开始安装起始条,并给包角、J 形条及其他附件留出空间。起始条之间要留出至少 6mm的膨胀余地,钉子钉在起始条的钉孔中间,注意起始条与屋檐及窗户的平行。
● 安装外角柱时要在顶部留出6-8mm的空间,并从上部开始钉钉子,第一个钉子要钉在第一个钉孔的上端,其余则钉在钉孔的中间,并且间隔在200mm左右。内角柱与外角柱的安装基本相同,都应在装饰板安装前安装,注意两种角柱的垂直与整齐。

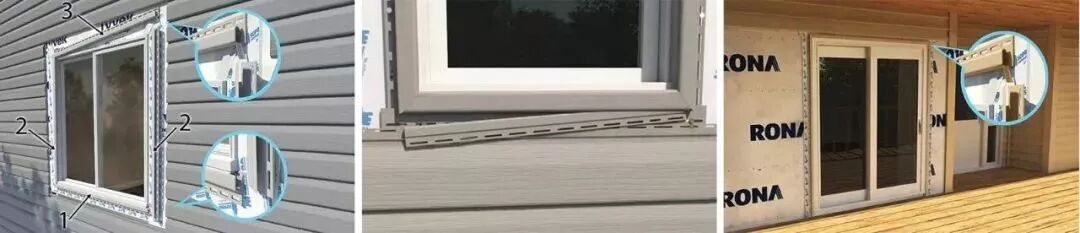

● 用J形条安装窗户四周,窗户两边的J形条板要比窗户高一点, 在与窗户平齐的地方作标志, 把多出的部分一边切成 45 度内折,可以防水也便于与其他的J形条相接。

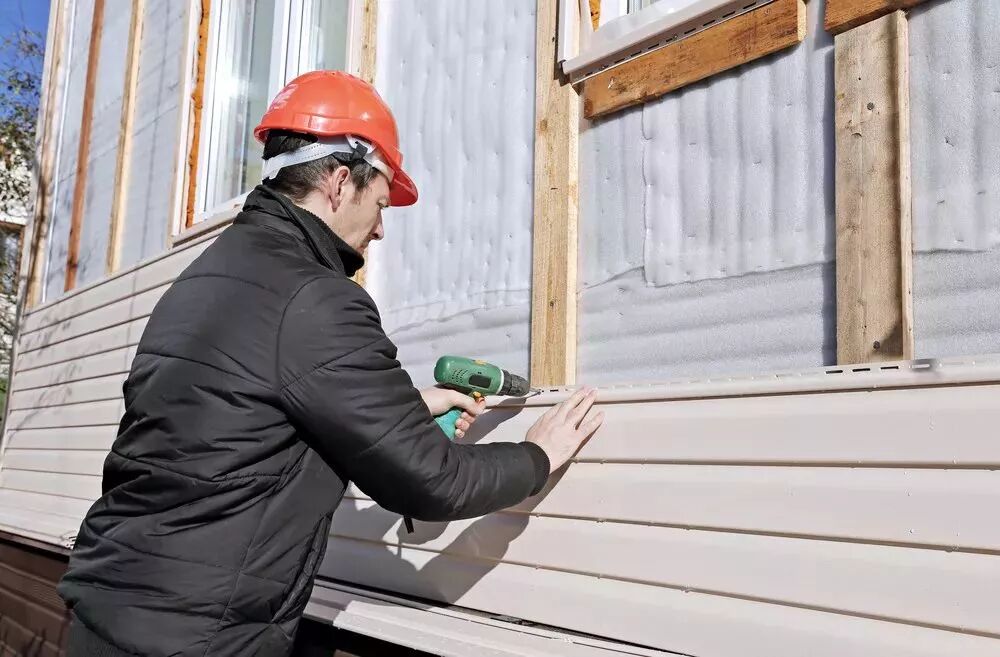

● 挂板由下而上安装,在角柱和挂板之间也要留出8-10mm的空间,以防热胀冷缩。安装时让挂板自然下垂,不要上下强拉装挂板,安装好的挂板应该能够两边自由移动。
● 安装横向挂板时,把第一块挂板与起始条紧密连接,注意查看窗户、屋檐和相邻墙板之间的水平、整齐。每安装5~6片挂板必须检查一下水平情况。
● 窗台下安装挂板时,先对着窗台的长度在挂板上作出标记,用工具刀截掉多余的部分,用打孔钳在切割边缘每隔 200-400mm 打孔。在山墙上安装挂板时,先把J形条装在山墙顶部,每隔 200-400mm 打钉。挂板之间的搭接处,应该尽量远离入口及来人较多的地方,这样有利于提高整体的装饰效果。

阳光照射之下,挂板表面出现膨胀现象(俗称鼓包)。
主要原因:
● 钉子钉的太紧,钉帽与挂板之间没留出间隙;
● 钉子没有钉在钉孔中心,挂板不能自由伸缩;
● 钉子钉在没有钉孔的挂板上;
● 钉子钉得偏斜,没有垂直钉入墙面;
● 挂板两头没留间隙,热胀时只能向外凸包;
● 钉子松动,挂板没有固定住;
解决办法:
建议拆除及重新固定挂板。每安装完一片挂板,用手左右移动挂板,能自由移动为宜。
主要原因:
上下两片挂板没有扣紧锁住,最上端挂板脱落。
解决方法:
施工中,上一片挂板应紧扣下一片挂板,且每装几行就检查一下挂板是否牢固可靠,是否水平。

当挂板受到损坏时,应先查看损坏程度。如果仅有细小裂纹小洞,可用同色的 PVC 密封胶进行修补抹平。若损坏严重,应予以更换。

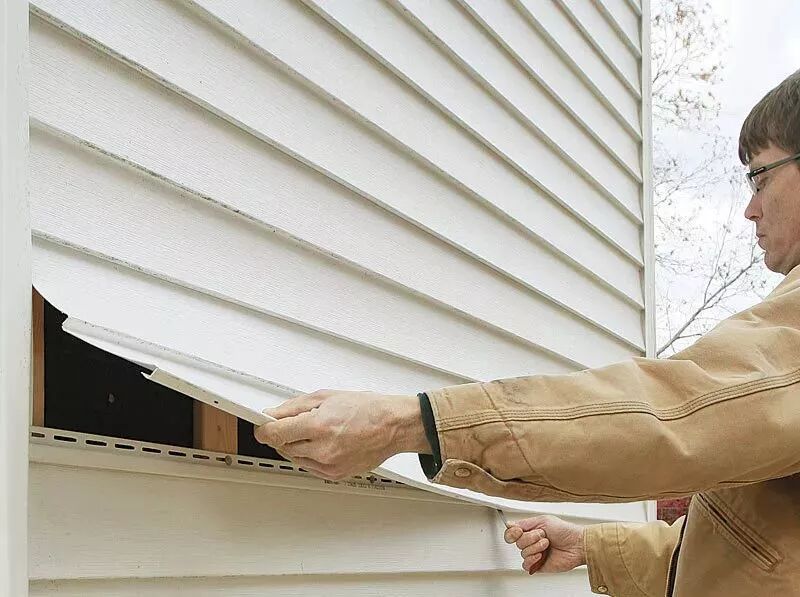

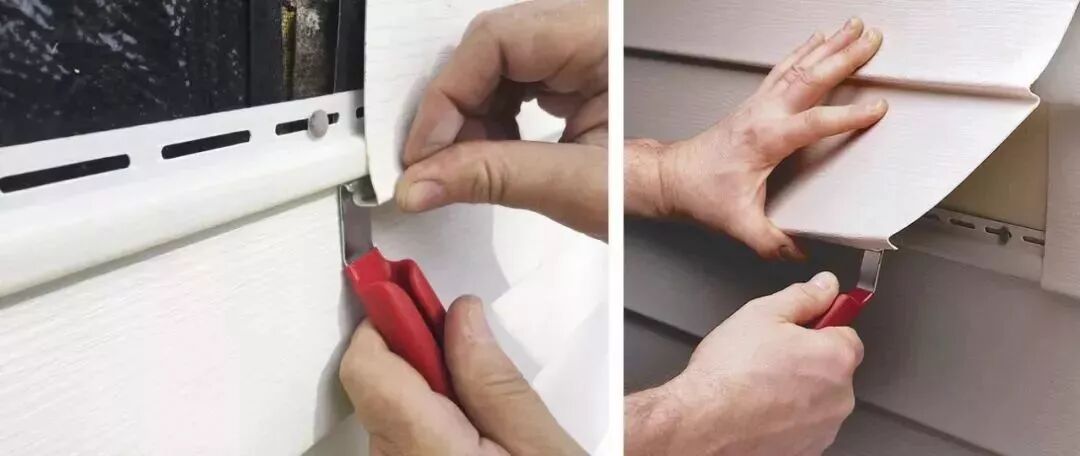

用开锁拉刀插入到挂板的下端部(C 形弯处),钩住挂板的下面启口。向下拉并使它沿板的长边滑动,以便打开启口咬合处。上片挂板掀起后将损坏挂板上的钉子拔出。按原损坏挂板长度下料并扣住下一片挂板,用钉子固定好新换挂板。注意钢钉与原钉眼处于同一水平线上。再用专用工具开锁拉刀拉住上一片,用一只手将挂板扣在刚刚换上的挂板上。

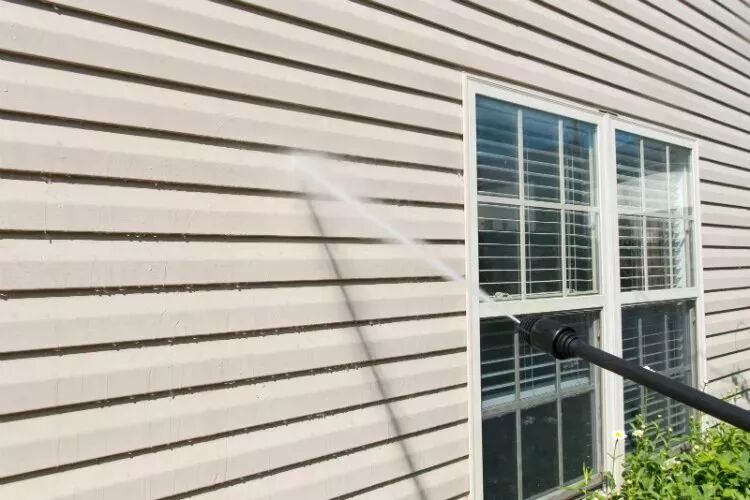

一般灰尘,可用清水冲刷或擦拭。受污变脏的挂板可用家用清洁剂,比如洗衣粉、去污粉等擦拭清洗,房八斗不推荐使用甲苯、丙酮等清洗。
